TILCON: Πώς έγινε αντικατάσταση 208 κουφωμάτων στον ΕΦΚΑ σε 7 ημέρες!

Διαβάστε λεπτομερώς το χρονοδιάγραμμα 7 ημέρων μέσα στο όποιο η εταιρεία TILCON αφαίρεσε και τοποθέτησε 208 κουφώματα στον ΕΦΚΑ της Θεσσαλονίκης!

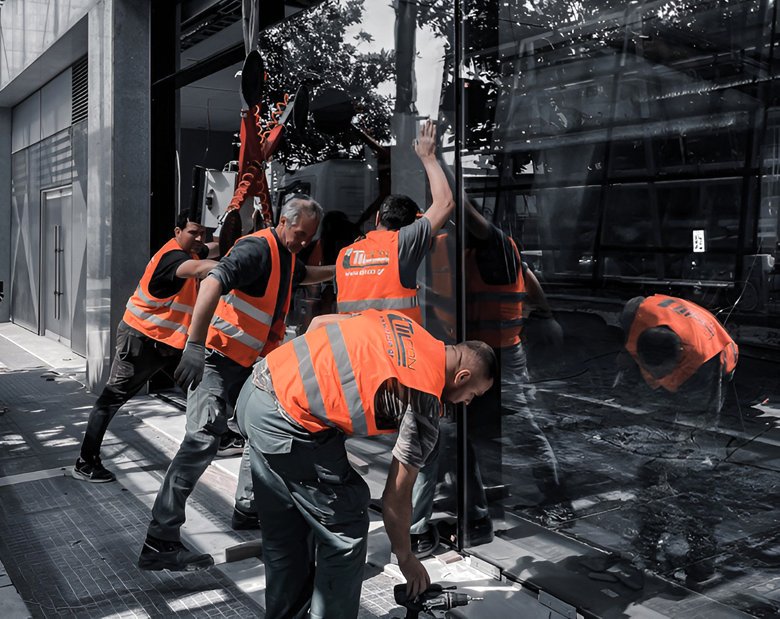

Η τοποθέτηση των 208 κουφωμάτων στον ΕΦΚΑ της Θεσσαλονίκης είναι ένα Case Study, για το οποίο οι άνθρωποι της TILCON είναι πολύ περήφανοι, καθώς περιλάμβανε μία διαδικασία αφαίρεσης των παλιών κουφωμάτων και την τοποθέτηση νέων (παράθυρα και πόρτες), στους έξι ορόφους του κτιρίου στην πλατεία Αριστοτέλους, μέσα σε μόλις μια εβδομάδα!

Το παραπάνω επιτυχές εγχείρημα αναδεικνύει την ικανότητα της εταιρείας να ανταποκρίνεται σε απαιτητικά έργα με αυστηρά χρονοδιαγράμματα, διασφαλίζοντας παράλληλα την υψηλή ποιότητα των προϊόντων και των υπηρεσιών της.

Προκλήσεις & λύσεις

Η τοποθέτηση των κουφωμάτων στον ΕΦΚΑ παρουσίασε αρκετές προκλήσεις. Η κλίμακα του έργου, οι αυστηροί χρονικοί περιορισμοί και η ανάγκη για ελάχιστη διακοπή της λειτουργίας του κτιρίου ήταν τα κύρια ζητήματα που έπρεπε να αντιμετωπιστούν. Ωστόσο, χάρη στη στρατηγική της προσέγγιση και την εμπειρία της ομάδας, η TILCON κατάφερε να υπερβεί τις προσδοκίες.

Στρατηγικός σχεδιασμός

Πριν από την έναρξη του έργου, έγινε λεπτομερής σχεδιασμός και προετοιμασία. Δημιουργήθηκε ένα αναλυτικό χρονοδιάγραμμα και καταρτίστηκε ένα σχέδιο εργασίας που εξασφάλιζε την αποδοτική κατανομή των πόρων και την άψογη συνεργασία μεταξύ των ομάδων.

Συντονισμένη ομάδα εργασίας

Η ομάδα της TILCON, αποτελούμενη από έμπειρους τεχνικούς και μηχανικούς, εργάστηκε συντονισμένα και με αφοσίωση. Καθ’ όλη τη διάρκεια της εβδομάδας, η ομάδα δούλευε σε βάρδιες για να διασφαλίσει ότι οι εργασίες προχωρούν χωρίς καθυστερήσεις. Επιτεύχθηκε επίσης άριστη επικοινωνία ανάμεσα στην παραγωγή και στα συνεργεία.

Υψηλής ποιότητας υλικά

Χρησιμοποιήθηκαν κουφώματα αλουμινίου υψηλής ποιότητας, τα οποία εξασφαλίζουν αντοχή, ενεργειακή αποδοτικότητα και αισθητική αρτιότητα. Οι κατασκευές πληρούν όλα τα σύγχρονα πρότυπα και εξασφαλίζουν τη μακροχρόνια ικανοποίηση των πελατών.

Συγκεκριμένα τοποθετήθηκε το σύστημα ALBIO 109C της EXALCO, σε χρώμα λευκό RAL 9010 της NEOKEM, το οποίο έχει πολύ υψηλές επιδόσεις σε θερμική μόνωση χάρη στα προφίλ πολυαμιδίου πλάτους 24 χιλ.

Αποτελέσματα & οφέλη

Η επιτυχής ολοκλήρωση της τοποθέτησης των 208 κουφωμάτων στον ΕΦΚΑ Αριστοτέλους είχε σημαντικά οφέλη τόσο για τον πελάτη όσο και για την ίδια την εταιρεία. Η άμεση και επιτυχής εκτέλεση του έργου ενίσχυσε τη φήμη της TILCON ως αξιόπιστου συνεργάτη σε έργα μεγάλης κλίμακας.

Τα νέα κουφώματα αλουμινίου συμβάλλουν στη βελτίωση της ενεργειακής αποδοτικότητας του κτιρίου, μειώνοντας τις απώλειες θερμότητας και εξοικονομώντας ενέργεια. Η αναβάθμιση των παραθύρων και των θυρών βελτίωσε την αισθητική εμφάνιση, αναδεικνύοντας την αρχιτεκτονική του και προσδίδοντας μια σύγχρονη όψη.

Χρονοδιάγραμμα έργου

Το χρονοδιάγραμμα του έργου ήταν ιδιαίτερα απαιτητικό, αλλά η TILCON διαχειρίστηκε το έργο με ακρίβεια και αποτελεσματικότητα. Αναλυτικά, το χρονοδιάγραμμα είχε ως εξής.

Ημέρα 1

  • Πρωί: Έναρξη εργασιών και αποξήλωση παλαιών κουφωμάτων στον πρώτο και δεύτερο όροφο.
  • Απόγευμα: Προετοιμασία επιφανειών και έναρξη τοποθέτησης νέων κουφωμάτων στον πρώτο όροφο.

Ημέρα 2

  • Πρωί: Ολοκλήρωση τοποθέτησης κουφωμάτων στον πρώτο όροφο και προετοιμασία για τον δεύτερο όροφο.
  • Απόγευμα: Έναρξη τοποθέτησης κουφωμάτων στον δεύτερο όροφο.

Ημέρα 3

  • Πρωί: Ολοκλήρωση τοποθέτησης κουφωμάτων στον δεύτερο όροφο και αποξήλωση παλαιών κουφωμάτων στον τρίτο όροφο.
  • Απόγευμα: Προετοιμασία επιφανειών και έναρξη τοποθέτησης νέων κουφωμάτων στον τρίτο όροφο.

Ημέρα 4

  • Πρωί: Ολοκλήρωση τοποθέτησης κουφωμάτων στον τρίτο όροφο και αποξήλωση παλαιών κουφωμάτων στον τέταρτο όροφο.
  • Απόγευμα: Προετοιμασία επιφανειών και έναρξη τοποθέτησης νέων κουφωμάτων στον τέταρτο όροφο.

Ημέρα 5

  • Πρωί: Ολοκλήρωση τοποθέτησης κουφωμάτων στον τέταρτο όροφο και αποξήλωση παλαιών κουφωμάτων στον πέμπτο όροφο.
  • Απόγευμα: Προετοιμασία επιφανειών και έναρξη τοποθέτησης νέων κουφωμάτων στον πέμπτο όροφο.

Ημέρα 6

  • Πρωί: Ολοκλήρωση τοποθέτησης κουφωμάτων στον πέμπτο όροφο και αποξήλωση παλαιών κουφωμάτων στον έκτο όροφο.
  • Απόγευμα: Προετοιμασία επιφανειών και έναρξη τοποθέτησης νέων κουφωμάτων στον έκτο όροφο.

Ημέρα 7

  • Πρωί: Ολοκλήρωση τοποθέτησης κουφωμάτων στον έκτο όροφο.
  • Απόγευμα: Τελικοί έλεγχοι και δοκιμές για να διασφαλιστεί η ορθή λειτουργία όλων των κουφωμάτων.

Σχετικά Άρθρα

Back to top button

Εγγραφείτε στο e-newsletter μας

Εγγραφείτε στο ενημερωτικό μας newsletter aluNET News και μείνετε ενημερωμένοι συνεχώς για τα νέα του κλάδου αλουμινίου.
Το email σας
Το όνομά σας
Παρακαλούμε δώστε μας τη συγκατάθεσή σας!
Η Alupress O.E. ιδιοκτήτης του aluNET.gr θα χρησιμοποιήσει τις πληροφορίες που παρέχετε σε αυτή τη φόρμα, για να έρθει σε επαφή μαζί σας και να σας στέλνει ενημερωτικά newsletter. Για την αποστολή των newsletter χρησιμοποιούμε την πλατφόρμα MailChimp. Κάνοντας κλικ παραπάνω για να υποβάλετε τη φόρμα, αναγνωρίζετε ότι οι πληροφορίες που παρέχετε, θα μεταφερθούν στο MailChimp για επεξεργασία σύμφωνα με την Πολιτική Απορρήτου και τους Όρους Χρήσης της πλατφόρμας.
